| YX-NML 高强耐磨料 |
YX-NML高强耐磨料是由高强水泥、矿物掺合料、高强度骨料以及抗裂耐磨剂,经科学配制而成的一种新型多功能耐磨材料。本产品现场加水搅拌即可使用,施工和易性好,通过人工抹灰方式在料仓或矿槽表面形成一定厚度的抗磨层,经过正常养护即可达到技术要求,具有耐磨性高,与基础混凝土(钢筒仓)的粘接强度高,抗冲击性强,抗压强度高,耐久性好、使用期限长等特点。专用于冶金、煤炭、火电、化工、水泥等行业的冲渣沟、矿槽、卸煤槽、下料斗、料筒仓的内衬抗磨层和水利水电、港口码头等工程的泄洪闸、卸料斗的抗磨层,起到保护基础混凝土(或钢筒仓)的作用。
一、产品用途
冶金、矿山系统中的冲渣沟、矿槽、料仓等的内衬耐磨层
煤炭系统、火力发电厂焦化厂中的卸煤槽、煤料斗、料筒仓等的内衬耐磨层
水利水电、港口码头等有抗冲刷、抗磨要求的混凝土耐磨层
水泥、化工等系统的圆筒仓、料斗、库壁等内衬耐磨层
混凝土构筑物的加固与修补
二、产品特点
高强度、耐抗磨、抗冲击、抗冲刷、抗油渗
阻燃性好、吸水率低、抗高低温
施工简便、操作快捷、省工省料
整体性好、不易脱落、易于修补
绿色环保,对操作人员无身体损害

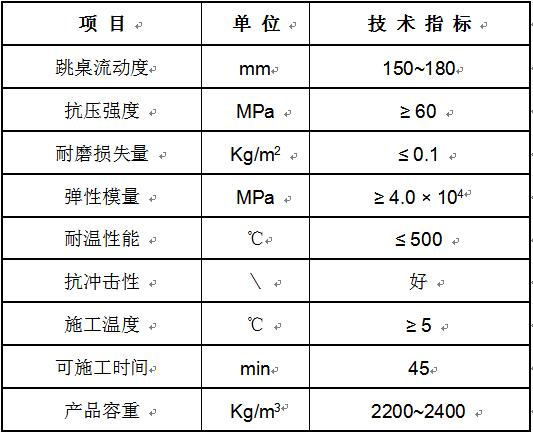

三、技术指标

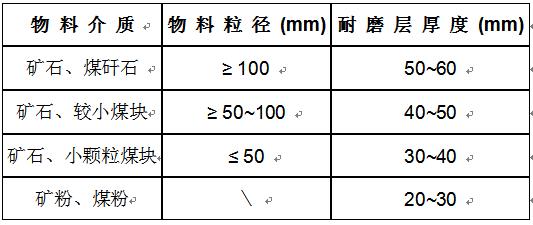

四、设计参数
五、施工方法及注意事项
1、 基层处理与网片安装
清理基层表面,不得有碎石、浮浆、浮灰和脱模剂等杂物。基础表面如有疏松部位应予剔除;
对原面层充分凿毛、增大表面粗糙度有益于提高粘结强度。
混凝土基层需埋设钢筋网。
混凝土基层钻孔深20~50mm,孔径10~12mm(Φ6~10,Φ8~12),用钢筋锚固料锚固钢筋棍,钢筋棍埋设深度30~50mm,外露15~30mm(设计抗磨层厚度的1/3),钢筋棍之间的间距300~500mm;钢筋棍的顶端用Φ6mm的盘条焊接成网片状。
施工前2小时充分湿润基础表面,施工时将明水吸干。
2、 高强耐磨料搅拌可采用机械搅拌或人工搅拌,保证搅拌充分均匀。按产品合格证上要求的加水量进行搅拌,稠度以适合施工为宜,搅拌位置尽量靠近施工位置,以利施工的连续进行,减少冷缝的产生。
3、 施工前,首先将界面处理剂均匀涂刷在已处理好的混凝土基础表面,不能漏刷。然后趁湿用钢制抹刀将耐磨料抹在混凝土面层上,每一层抹灰时要用力按压。每次抹灰厚度不宜超过30mm,用力压实找平,一次抹压施工至设计抗磨层厚度。根据气候条件,1~2小时后进行压光处理。
4、 从高强耐磨料加水搅拌到施工完毕应控制在45分钟内为宜,每次搅拌量应与施工速度相匹配,并保持施工的连续性。
5、 养护
夏季施工,应在施工完毕后约4小时,待高强耐磨料初凝后进行浇水养护。冬季施工,施工完毕后应立即覆盖塑料薄膜,并加盖草袋或岩棉被进行保温防冻。养护期为7天,养护措施还应符合《钢筋混凝土工程施工及验收规范》中的有关规定。
六、典型工程应用
承德新新钒钛股份公司二号高炉料仓工程
本溪钢铁公司矿建公司下料槽工程
金昌卫星发射井导流槽工程
空军某部机场跑道抢修
|
|
